Construcción Modular

DÍA 1

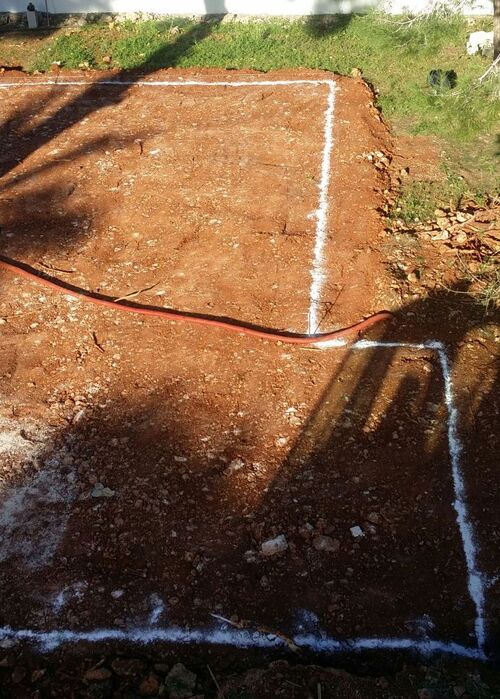

Replanteo losa cimentación, después de desbrozar y preparar la parcela.
DÍA 5
Encofrado y hormigonado losa cimentación según estudio geotécnico previo.
DÍA 15

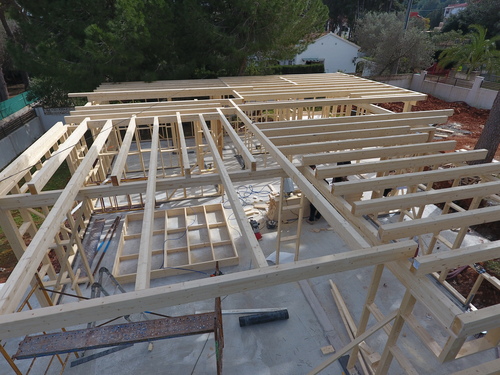

Montaje de estructura de madera según proyecto.
DÍA 30

Recubrimiento perimetral OSB para arriostrar fachada y cubierta.
DÍA 45

Paso de servicios de agua y luz sin necesitar hacer rozas.
DÍA 50

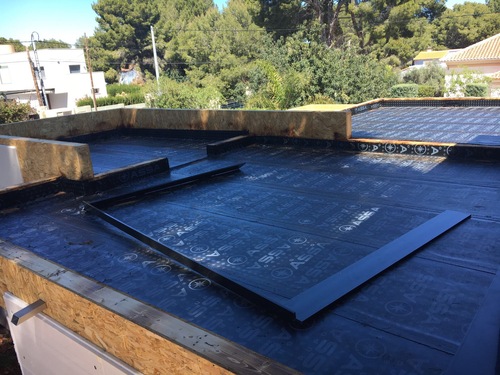

Impermeabilización de la cubierta con dos capas tela asfáltica termosoldable autoprotegida.
DÍA 60

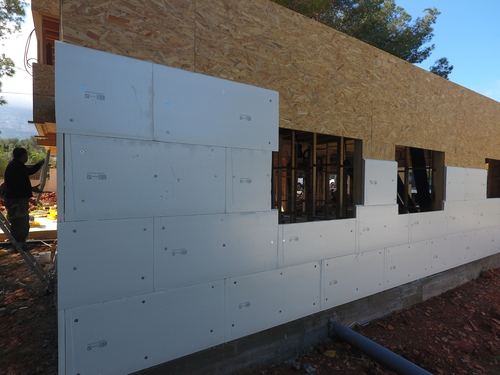

Colocación aislamiento perimetral por la capa exterior de la vivienda.
DÍA 65

Suministro y colocación de acabados de fachada.
DÍA 70

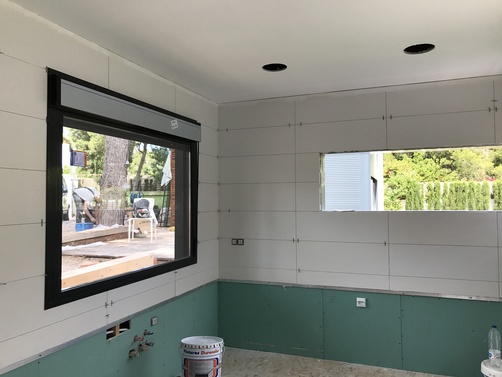

Realización de alicatado en zonas húmedas.
DÍA 75

Realización de armarios a medida.
DÍA 80

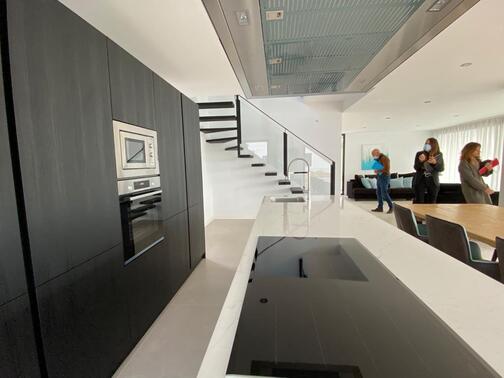

Realización de cocina a medida.
